IFC Use Cases – 5 praktycznych zastosowań Modelu IFC (część 2)

Dlaczego kończyć na etapie projektowania?

W pierwszej części pokazaliśmy, jak IFC wspiera projektowanie, koordynację oraz przygotowanie do realizacji inwestycji. Jednak prawdziwa siła modelu IFC staje się jeszcze bardziej widoczna, gdy spojrzymy poza te wczesne etapy.

IFC to nie tylko tworzenie i wymiana modeli - to rozszerzenie wartości danych na cały cykl życia projektu infrastrukturalnego. Od monitorowania budowy po zarządzanie majątkiem i zgodność z przepisami - IFC odgrywa kluczową rolę długo po zakończeniu projektowania.

Poniżej przedstawiam pięć kolejnych praktycznych zastosowań IFC, które pokazują, jak model wspiera realizację, kontrolę i eksploatację.

1. Modelowanie sekwencji budowy (4D)

Jednym z najbardziej zaawansowanych zastosowań IFC jest powiązanie modelu z czasem.

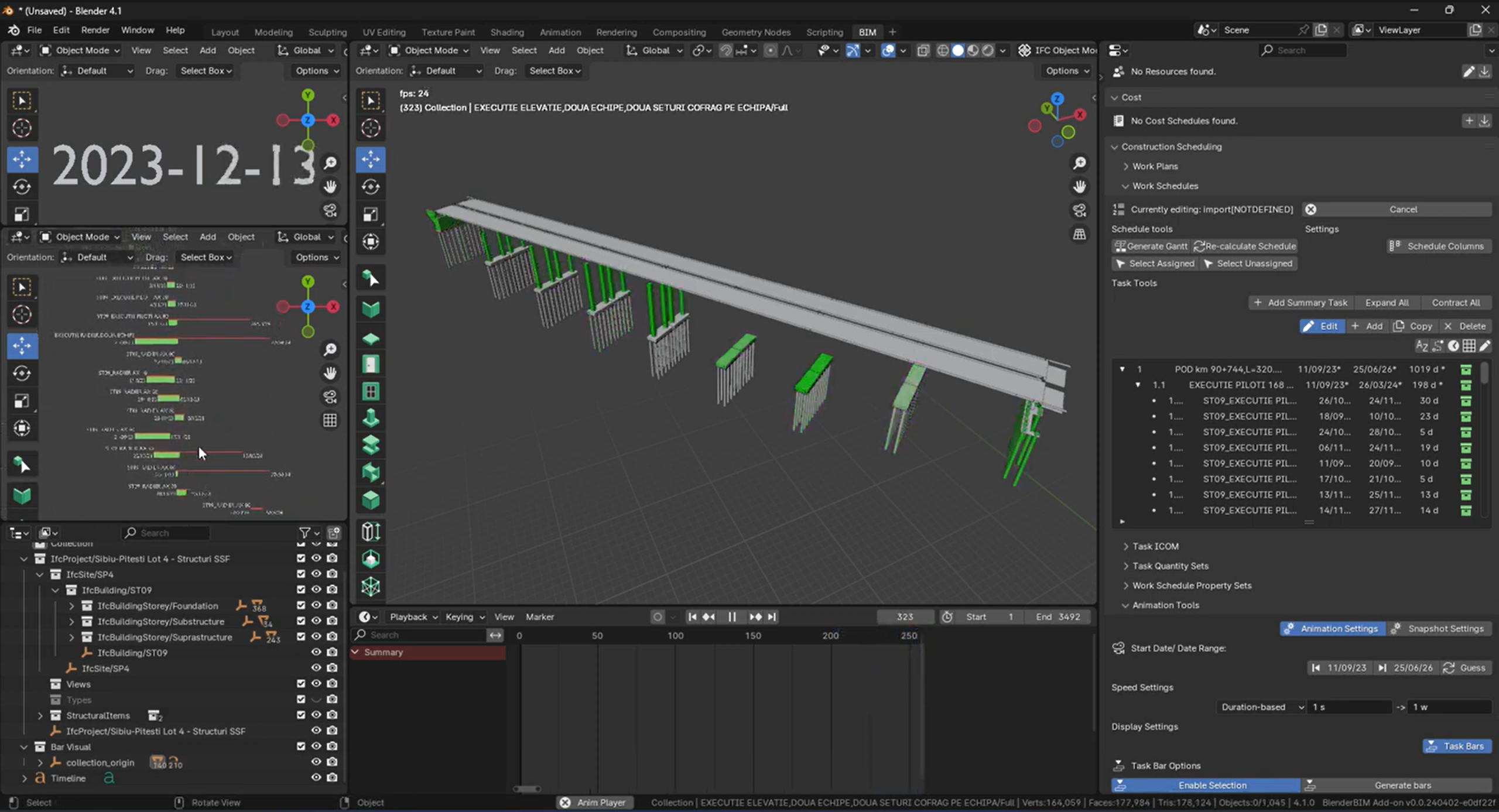

Dzięki integracji z harmonogramem, model IFC może być wykorzystany do symulacji przebiegu budowy w środowisku 4D. Pozwala to zespołom lepiej planować działania na placu budowy oraz wizualizować postęp prac.

W tym przypadku geometria (TIN, BRep) jest łączona z informacjami czasowymi oraz klasyfikacją obiektów.

Przykład: Budowa mostu podzielona na etapy (fundamenty, filary, konstrukcja nośna) pozwala prześledzić kolejność prac i zidentyfikować potencjalne kolizje w harmonogramie.

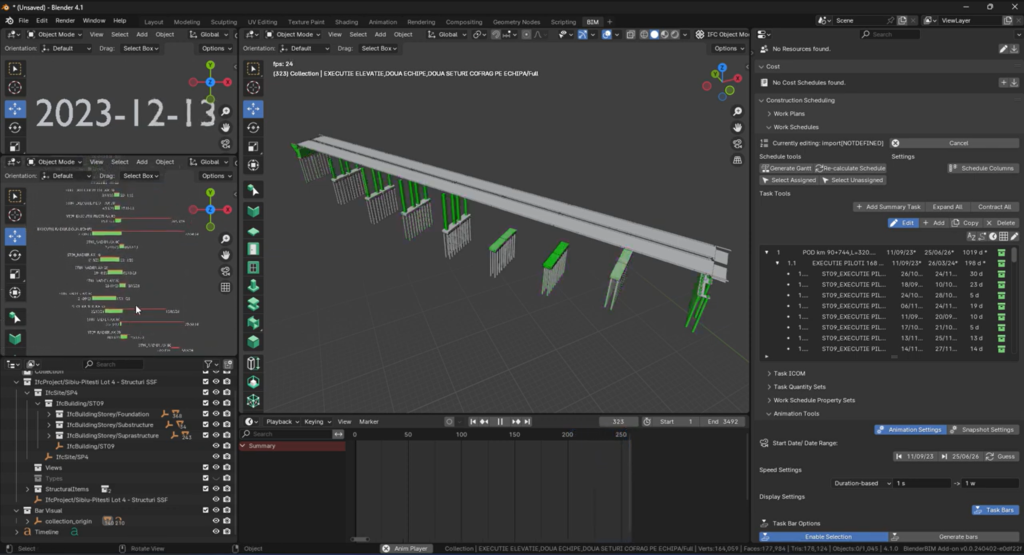

IFC 4.3 4D
Source: Dan Vlasceanu, PORR

2. Porównanie stanu rzeczywistego z projektem (as-built vs as-planned)

Kolejne zastosowanie dotyczy kontroli jakości podczas realizacji inwestycji.

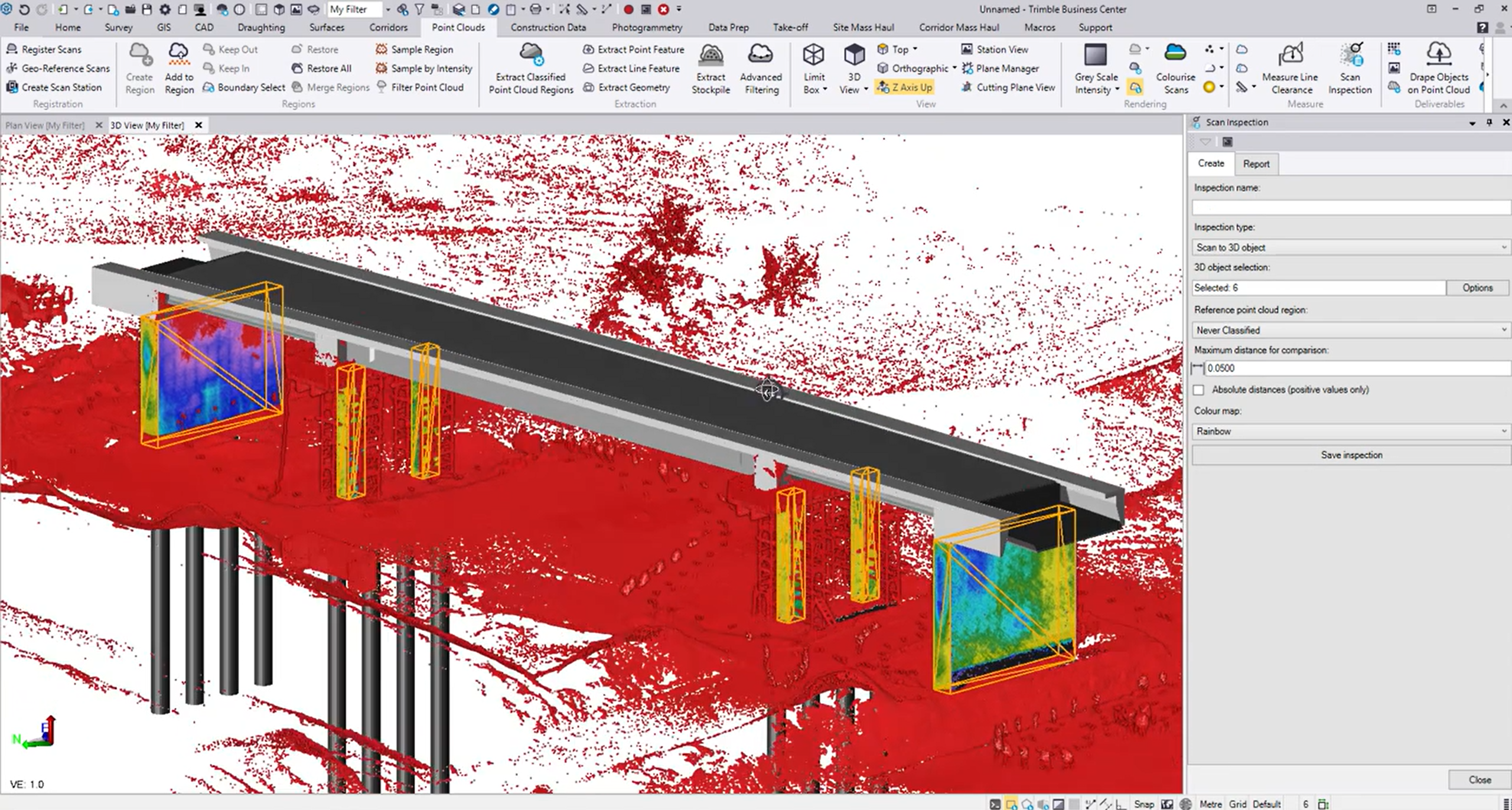

Dane z pomiarów (np. skaningu laserowego) są porównywane z modelem IFC, aby sprawdzić, czy obiekt został wykonany zgodnie z projektem.

Proces ten opiera się na analizie geometrii (TIN, BRep) oraz danych semantycznych, takich jak klasyfikacja i wartości tolerancji.

Przykład: Skan 3D mostu może zostać porównany z modelem projektowym, aby zweryfikować położenie filarów lub geometrię przęsła i wykryć odchylenia wykonawcze.

IFC 4.3 as-built
Source: Dan Vlasceanu, PORR

3. Przeniesienie projektu na budowę (tyczenie)

Model IFC może bezpośrednio wspierać prace terenowe i tyczenie elementów.

W tym przypadku model dostarcza dokładnych punktów, linii i geometrii, które są wykorzystywane przez geodetów i zespoły wykonawcze.

Wymiana danych obejmuje uproszczoną geometrię (punkty, krzywe, Brep) oraz podstawowe informacje klasyfikacyjne.

Przykład: Punkty fundamentów mostu lub oś drogi mogą zostać bezpośrednio przeniesione z modelu IFC do sprzętu pomiarowego.

4. Monitorowanie postępu prac

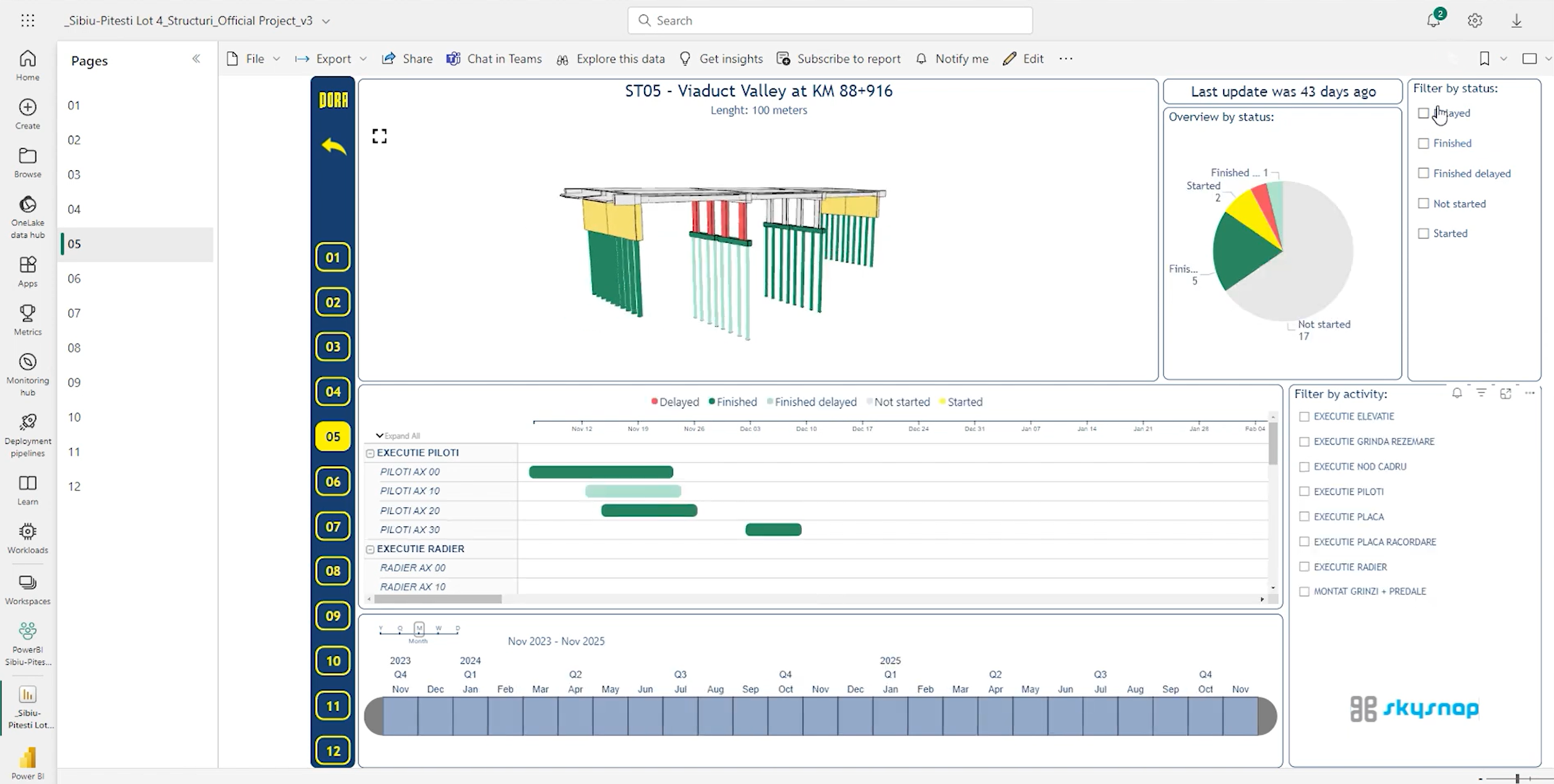

IFC może być wykorzystywany do bieżącego monitorowania postępu realizacji projektu.

Dane z pomiarów terenowych lub systemów raportowania są integrowane z modelem, co pozwala na aktualizację statusu wykonania poszczególnych elementów.

W tym przypadku geometria (TIN, BRep, Sweep) jest łączona z informacjami czasowymi oraz strukturą przestrzenną modelu.

Przykład: Podczas budowy mostu aktualny stan wykonania filarów i przęseł może być porównywany z harmonogramem, co pozwala szybko zidentyfikować opóźnienia lub przyspieszenia prac.

progress monitoring IFC 4.3
Source: Dan Vlasceanu, PORR

5. Sprawdzanie zgodności z przepisami

IFC umożliwia również automatyczne sprawdzanie projektu pod kątem zgodności z normami i przepisami.

Dzięki przekazaniu parametrów projektowych, takich jak geometria trasy, prędkości czy obciążenia, model może być analizowany w dedykowanych narzędziach kontrolnych.

W tym przypadku kluczowe są dane strukturalne i reguły projektowe, a nie tylko geometria.

Przykład: Oś drogi może zostać automatycznie sprawdzona pod kątem minimalnego promienia łuku lub innych wymagań bezpieczeństwa.

Source: Dan Vlasceanu, PORR

Podsumowanie

IFC to znacznie więcej niż format wymiany danych - to fundament cyfrowego procesu obejmującego cały cykl życia projektu.

Od planowania budowy, przez realizację i kontrolę jakości, aż po zarządzanie infrastrukturą, IFC umożliwia spójny przepływ informacji pomiędzy systemami i zespołami.

Wykorzystanie IFC poza etapem projektowania pozwala zwiększyć efektywność, ograniczyć błędy oraz stworzyć w pełni zintegrowany proces cyfrowy.
